Kanalbaustellen, Stadtgebiet "Süd"

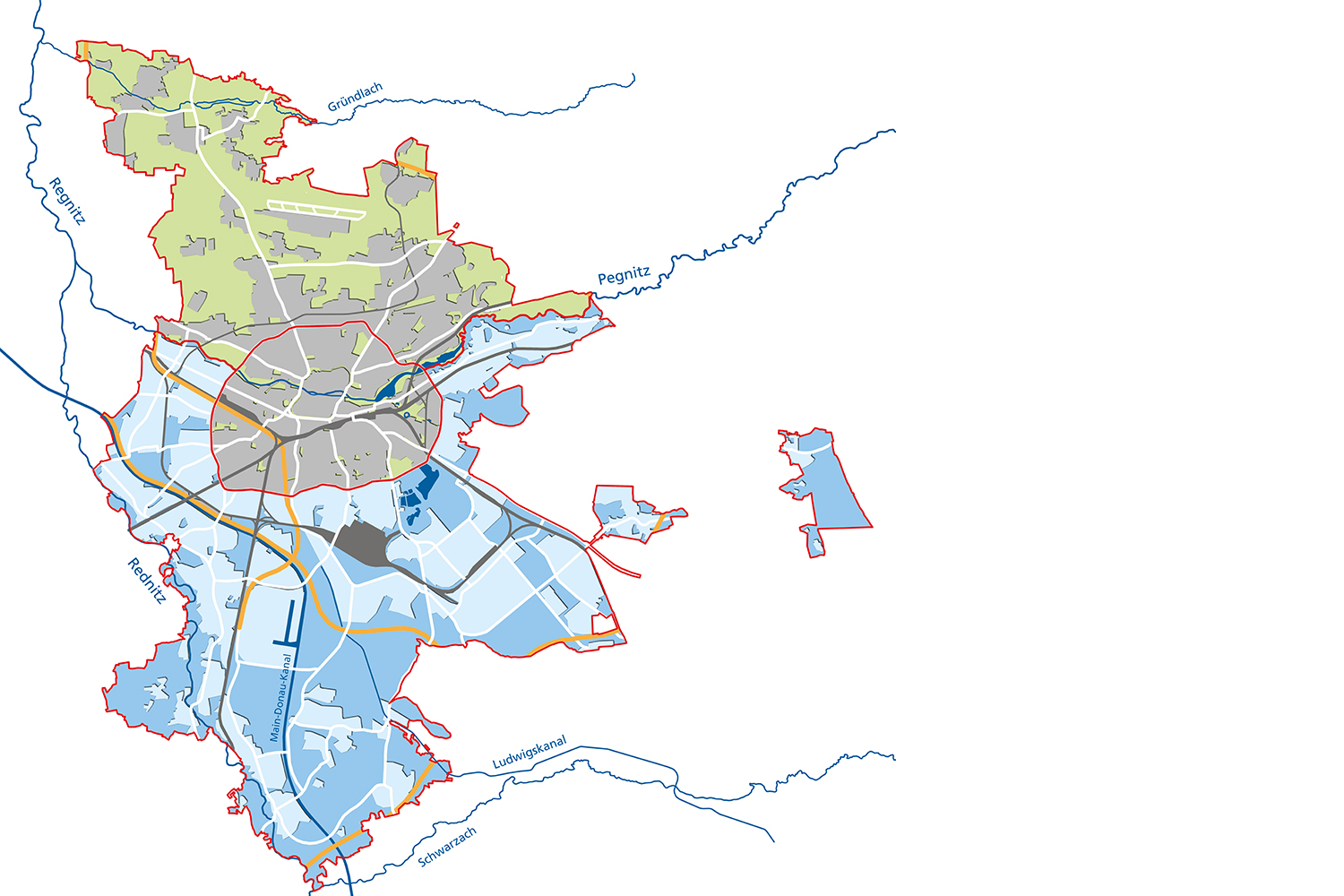

Stadtplan mit Kennzeichnung Stadtgebiet Süd

Stadtgebiet Süd: Stadtgebiete südlich der Pegnitz mit Ausnahme des Gebiets innerhalb der Ringstraße.


Kanalsanierung südlich der Tassilostraße

Sanierung und Erneuerung des Kanals, der am südlichen Ende der Tassilostraße die Bahnanlagen unterquert.

November 2019 bis August 2020


Kanalerneuerung Paumannstraße

Erneuerung von 315 Metern Kanal in offener Bauweise.

April 2019 bis Juni 2020


Gebietssanierung Wasserschutzgebiet Erlenstegen

Der Stadtteil Laufamholz und Teile von Erlenstegen liegen in einem Wasserschutzgebiet. Hier ist eine zuverlässige Dichtheit der Kanalisation besonders wichtig.

Um die Dichtheit auch für die Zukunft zu sichern, werden im Stadtteil Laufamholz in den kommenden 10 Jahren rund 30 Kilometer der öffentlichen Kanalisation saniert. In kleinerem Umfang finden auch Arbeiten in Erlenstegen statt.

Die Kanäle werden fast ausschließlich ohne Aufgrabung mittels Schlauchliner renoviert. In wenigen Fällen ist jedoch eine Erneuerung in offener Bauweise nötig, weil der bauliche Zustand schlecht oder der Kanalquerschnitt zu gering ist. Im gesamten Sanierungsgebiet liegen zudem auch 720 Schächte, die in offener Bauweise erneuert werden müssen.

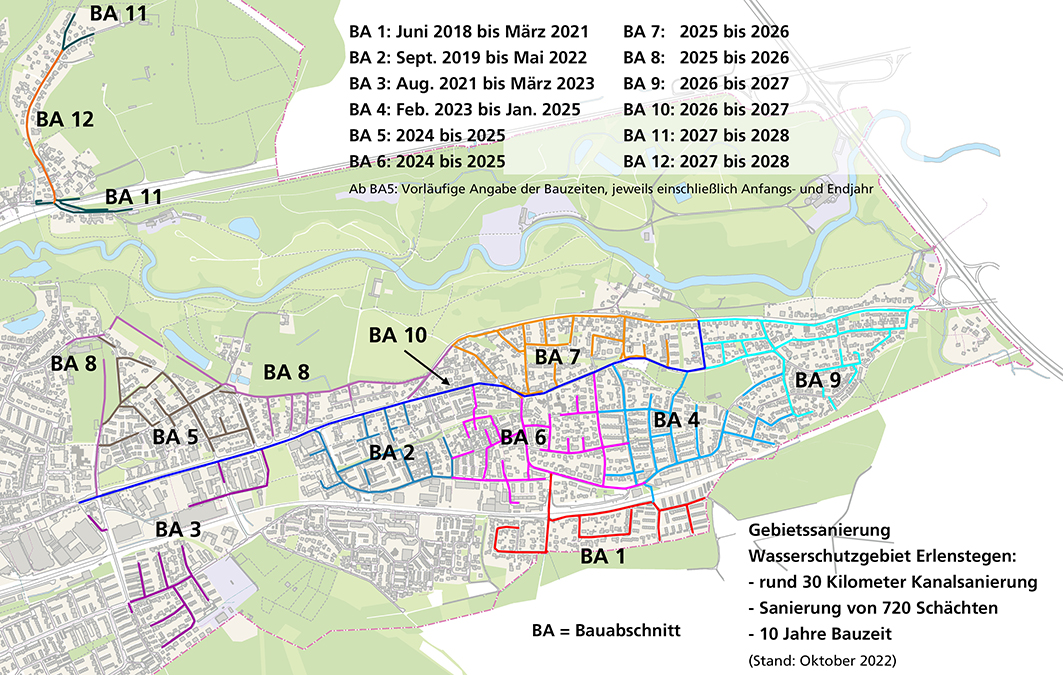

Der Bauzeitenplan zeigt die voraussichtlichen Termine der einzelnen Maßnahmen.

Gebietssanierung WSG Erlenstegen, Bauabschnitt 1: "In der Finstermail"

Kanalsanierung südlich der Bahnlinie zwischen Auerbacher Straße und Schwandorfer Straße.

Erneuerung von 340 Metern Kanal. Erneuerung von 39 Schächten.
Dieser Bauabschnitt ist abgeschlossen.

Renovierung von 1500 Metern Kanal mit Schlauchliner.
Voraussichtlich April bis August 2020 (Anliegerinformation mit Terminangabe folgt)

Gebietssanierung WSG Erlenstegen, Bauabschnitt 2: "Happurger Straße"

Kanalsanierung im Gebiet zwischen Laufamholzstraße, Happurger Straße und Pommelsbrunner Straße.

Erneuerung von 41 Schächten.
September 2019 bis Januar 2021

Renovierung von rund 1900 Metern Kanal mit Schlauchliner.
Voraussichtlich Mai bis September 2021


Generalsanierung Siedlungen Süd

Im September 2017 haben die Baumaßnahmen zur Generalsanierung des Kanalnetzes in den Siedlungen Süd begonnen. Für diese umfangreiche Gebietssanierung haben wir eine Bauzeit von 16 Jahren vorgesehen - nicht zuletzt lassen sich dadurch die Belastungen der Anwohner in Grenzen halten.

Weitere Informationen finden Sie hier:

Stauraumkanal Neulandsiedlung

Erste Maßnahme der Generalsanierung Siedlungen Süd. Der Stauraumkanal verläuft mit einer Länge von rund 1000 Metern von der Zollhausstraße bis zur Trierer Straße/Einmündung Königshammerstraße.

September 2017 bis Dezember 2019


Gebietssanierung Altenfurt

Die Kanalisation in Altenfurt wurde als Trennsystem hergestellt. Dabei fließen Schmutzwasser und Regenwasser in zwei getrennten Kanalnetzen ab. Beide Kanalnetze müssen saniert werden. Im Zuge der Gebietssanierung wird die Kanalisation in Altenfurt auf Mischsystem umgestellt.

Der Bauzeitenplan zeigt die voraussichtlichen Termine der einzelnen Maßnahmen. Dabei können sich jedoch kleinere Änderungen bei den einzelnen Bauzeiten ergeben. Denn Baumaßnahmen im Sanierungsgebiet dürfen sich gegenseitig nicht nachteilig beeinflussen, zudem dürfen sowohl der öffentliche Nahverkehr als auch der innerörtliche Individualverkehr nicht unnötig behindert werden.

Die genauen Termine finden Sie in den Informationen zur jeweiligen Baumaßnahme (siehe unten).


Kanalsanierung in der Löwenberger Straße

Renovierung von 399 Metern Kanal mittels Schlauchliner-Sanierung.

April bis Dezember 2019


Kanalsanierung in der Straße "An der Rundkapelle"

Sanierung des Schmutzwasser- und Regenwasserkanals.
Erneuerung von 12 Schächten.

Bauabschnitt 1 (Schächte): fertig gestellt
Bauabschnitt 2 (Kanalsanierung): April bis Dezember 2019


Kanalsanierung Moorenbrunn

Die Kanalisation in Moorenbrunn wurde ab den 1950er Jahren als Trennsystem hergestellt. Dabei fließen Schmutzwasser und Regenwasser in zwei getrennten Kanalnetzen ab. Beide Kanalnetze müssen saniert werden.

Erster Bauabschnitt:
Renovierung der Kanäle mittels Schlauchliner-Sanierung.
Mai bis August 2018
Die Maßnahme ist abgeschlossen.

Zweiter Bauabschnitt:
Sanierung örtlich begrenzter Schäden mit Roboterverfahren
April bis Dezember 2019
