Ansicht Treppenhaus

Hochbauamt


Neubau Schulzentrum Südwest

Allgemeine Projektinformationen zum Neubau Schulzentrum Südwest

3D-Modell der Südwestansicht

Gesamtziel des Vorhabens

Die Stadt Nürnberg plant den Ersatzneubau des Schulzentrums Südwest mit ca. 85 Klassen (Gymnasium und Realschule) für ca. 2.500 Schülerinnen und Schüler in 90451 Nürnberg, Pommernstraße 10. Im Schulzentrum sind angesiedelt die Schulneubauten Peter-Henlein-Realschule und Sigmund-Schuckert-Gymnasium, deren Ganztagesbetreuung, eine kombinierte Schul- und Stadtteilbibliothek, die Dienststelle des Ministerialbeauftragten für Realschulen sowie Gebäude für Sportnutzung mit sieben Übungseinheiten für den Hallensport, Freisportanlagen und Außenanlagen.

Mit dem Neubau wird eine gestalterisch anspruchsvolle Lösung für das Bestandsgebäude aus den 70er Jahren gebaut, das pädagogisch nachhaltige Räumlichkeiten bereitstellt bei gleichzeitiger Beachtung von Funktionalität und Flächeneffizienz zur Ressourcenschonung und Werterhaltung.

Energetische Zielsetzung ist die Umsetzung einer „klimaneutralen Schule‘‘ im Sinne einer Null- bzw. Plusenergiebilanz mit einer sehr hohen Eigenbedarfsdeckung durch den Einsatz regenerativer Energien. Es wird hierbei insbesondere Wert auf ein ausgewogenes, passives Gebäudekonzept gelegt, das die Aspekte der Energieeffizienz und des Komforts berücksichtigt.

Kennwerte des Bauvorhabens (ca.-Angaben)
Fläche nach DIN 277-1Sporthalle 1SchulgebäudeSporthalle 2gesamt
BGF4.100 m²35.900 m²4.800 m²44.800 m²
NRF3.500 m²31.300 m²4.100 m²38.900 m²
BRI26.600 m³158.500 m³31.800 m³216.900 m³

Bauen in Bauabschnitten

Das Bestandsschulgebäude bleibt während der Baumaßnahme bis zum Umzug ins neue Gebäude in Betrieb. Daher muss in allen Bauphasen ein gefahrloses Betreten aller genutzten Schulgebäude sowie der notwendigen Außenflächen möglich sein. Ein anspruchsvoller Interimsnutzungsplan zur bestmöglichen Berücksichtigung aller Nutzerinteressen ist daher Grundlage des gesamten Bauablaufs.

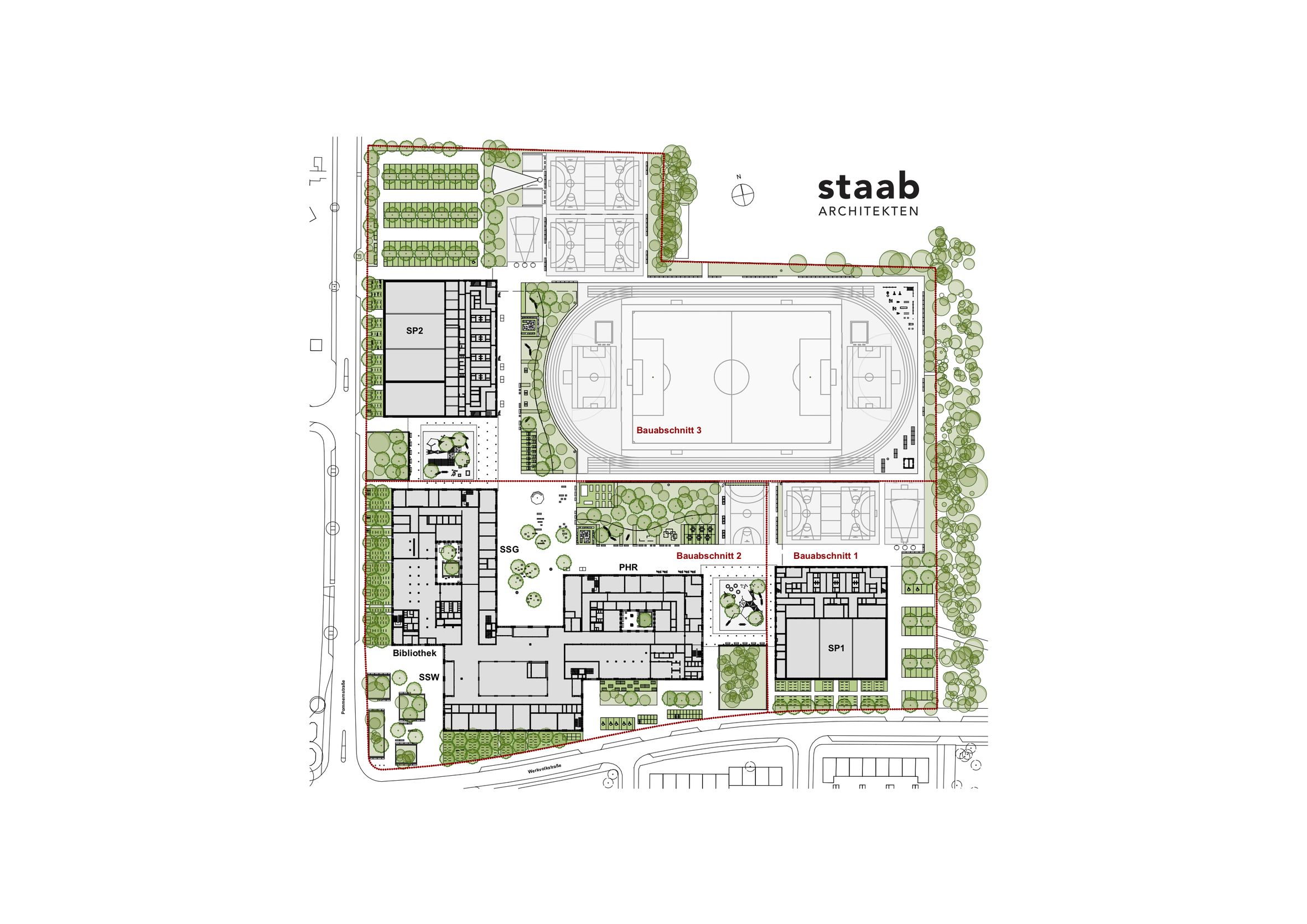

Lageplan mit Darstellung der Bauabschnitte

Aktueller Stand der Bauarbeiten

Der Rohbau des zweiten Bauabschnitts ist fertiggestellt. Derzeit werden die Fassadenarbeiten intensiv vorangetrieben, die Fertigstellung der Fassaden ist für das zweite Quartal 2026 vorgesehen. Die geklinkerten Lochfassaden des Gemeinschaftsgebäudes sowie der Erdgeschosse der beiden Schulbaukörper sind nahezu fertiggestellt. Die Obergeschosse der beiden Schulbaukörper sind als Stahlbetonskelettbauten konzipiert. Fassadenseitig sind hier die Fensterbänder bereits montiert, aktuell werden die Photovoltaikelemente im Bereich der Fensterbrüstungen angebracht. Im Gebäudeinneren laufen derweil die Montagen der technischen Gebäudeausrüstung sowie die Ausbauarbeiten. In Teilbereichen wurde bereits der Gussasphaltboden eingebaut. Die Errichtung der Technikzentralen auf den Dächern ist nahezu abgeschlossen und sobald es die Witterung zulässt, beginnen die Arbeiten an der Dachabdichtung. Die bauliche Fertigstellung und die Übergabe des Gebäudes an die Bedarfsträger sind für Ende 2027 vorgesehen.

Gesamtterminplan
Bauzeit gesamtBauabschnitt 1Bauabschnitt 2Bauabschnitt 3
06/2021-12/203206/2021-04/20232023-20282028-2032
Projektdaten
TitelInformationen
Bruttogeschoßflächerund 45.000 m²
Bruttorauminhaltrund 217.000 m³
ProjektleitungStadt Nürnberg, Hochbauamt
ArchitekturStaab Architekten, Berlin
LandschaftsarchitekturLevin Monsigny Landschaftsarchitekten, Berlin
Brandschutzplanungfd Ingenieure, Berlin
TragwerksplanungBergmeister Ingenieure, München
ProjektsteuerungDrees & Sommer, Nürnberg
Technische GebäudeausrüstungIngenieurbüro Stahl, Oberasbach
Technische GebäudeausrüstungSBI Schicho Ingenieure, Regensburg
Technische GebäudeausrüstungPlanwerk Frank Weiß, Schwabach
BauphysikKrebs + Kiefer Ingenieure, Dresden
KüchenplanungPlanungsbüro Bauer, Rednitzhembach
FachraumplanungRT Ingenieurgesellschaft, Umkirch
BauwasserhaltungGibs Geologen + Ingenieure, Nürnberg
Rückbau/AbbruchDAS Ingenieure, Fürth
Sicherheits- und GesundheitsschutzkoordinationGenesis Umwelt Consult, Schwabach
