Wassertropfen trifft auf Wasseroberfläche

Stadtentwässerung und Umweltanalytik Nürnberg

Gebietssanierung in Neunhof

Informationen zur Baumaßnahme

Das Kanalnetz von Neunhof entstand in den 1960er Jahren. Es befindet sich mittlerweile in einem schlechten baulichen Zustand, so dass eine Sanierung dringend erforderlich ist. Die Kanäle sind außerdem hydraulisch deutlich überlastet, eine sichere Abwasserableitung ohne Überstaugefahr ist bereits heute nicht mehr in vollem Umfang möglich. Durch die nun beginnende Erneuerung des Kanalnetzes werden diese Probleme deutlich verringert.

Weil im Zuge der Gebietssanierung die Querschnitte der Kanäle vergrößert werden müssen, finden die Bauarbeiten in offener Bauweise statt. Das Sanierungsgebiet wird dabei in mehrere Bauabschnitte aufgeteilt, um die Auswirkungen auf die Anlieger und auf den Straßenverkehr in Grenzen zu halten.

Die Bauarbeiten begannen im Januar 2024 und sind aus heutiger Sicht bis Mitte 2034 abgeschlossen. Die neu gebauten Kanäle werden dann wieder für viele Jahrzehnte eine zuverlässige Ableitung des Abwassers ermöglichen.

Aktuelles

An dieser Stelle informieren wir Sie über den aktuellen Stand der Baumaßnahme.
Die aktuellste Information befindet sich immer OBEN.

Abschluss der Kanalsanierung Neunhof nun bereits im Juni 2034

Durch die Neustrukturierung der Bauabschnitte konnte der Abschluss der Bauarbeiten nun wieder um 15 Monate auf den Juni 2034 vorverlegt werden. Der Lageplan zeigt die einzelnen Bauabschnitte mit deren voraussichtlichen Bauzeiten.

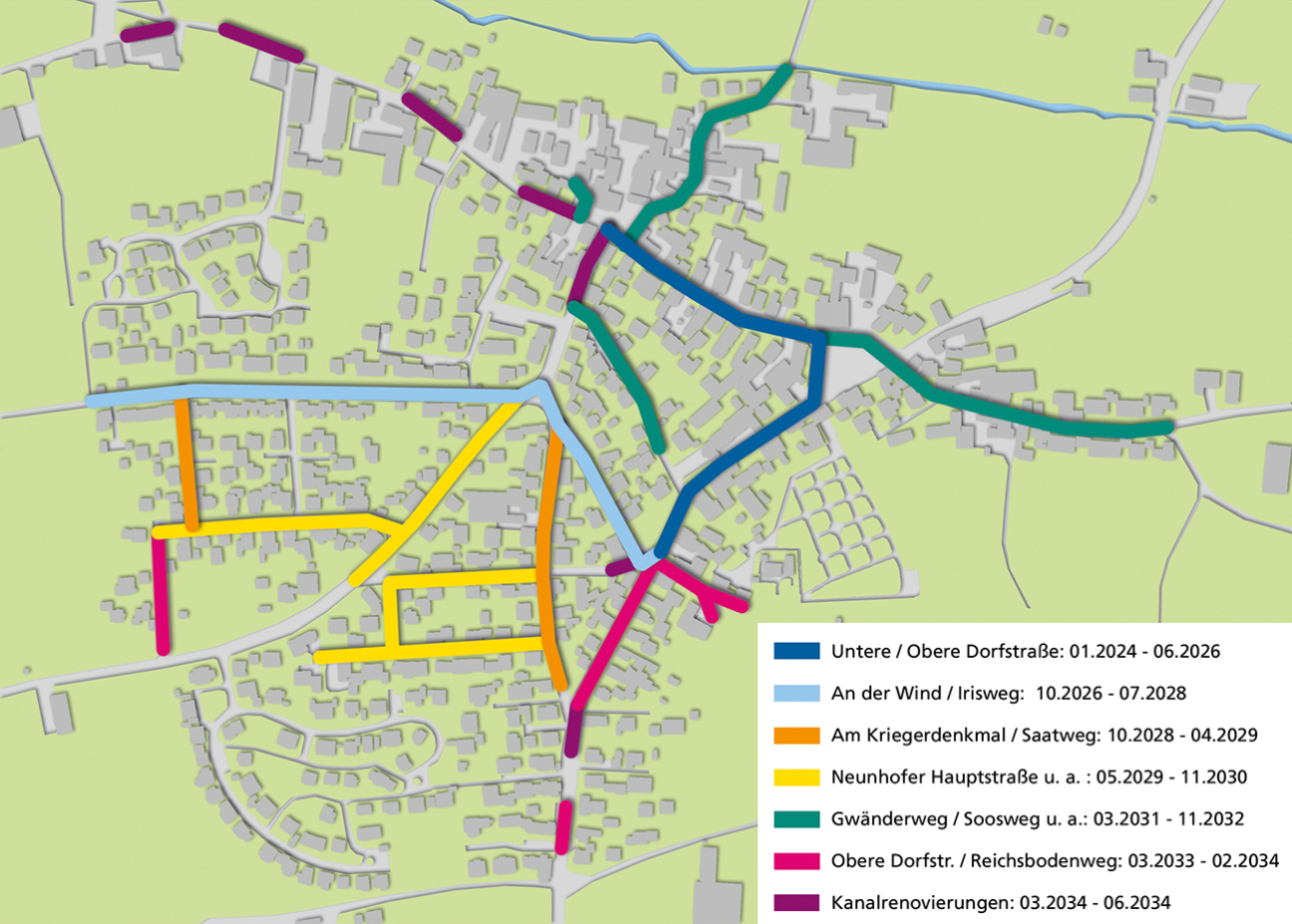

Lageplan Neunhof mit Einzeichnung der Bauabschnitte

Umleitung wegen Asphaltierungsarbeiten vom 1. bis 8. August 2025

Für die Anwohner/innen im westlichen Bereich der Unteren Dorfstraße ist während der Asphaltierungsarbeiten (1. / 2. August, 8. / 9. August) eine Umleitungsstrecke eingerichtet. Bitte beachten Sie die Informationen im folgenden Download.

Asphaltierungsarbeiten vom 1. bis 8. August 2025

Nach der Kanalerneuerung in der Unteren Dorfstraße wird nun die Straßenoberfläche neu asphaltiert.
Bitte beachten Sie die Informationen im folgenden Download.

Einladung zur Infoveranstaltung am 25. Juli

am Freitag, 25. Juli 2025 findet von 16.00 bis 18.00 Uhr im Gasthaus „Zum Alten Forsthaus“ eine Infoveranstaltung zur Kanalsanierung in Neunhof statt. Wir stellen Ihnen den weiteren Ablauf des ersten Bauabschnitts sowie die Zeitplanung für die weiteren Bauabschnittte vor. Darüber hinaus sprechen wir über die Randbedingungen und Herausforderungen der Gebietssanierung in Neunhof.

Verlängerte Bauzeit

Für das Gesamtprojekt war eine Bauzeit bis Mitte 2029 vorgesehen. Verschiedene Umstände erfordern nun eine Verlängerung der Bauzeit bis Herbst 2035:

  • Die ursprünglich geplante parallele Durchführung von jeweils zwei Bauabschnitten führt zu unvertretbar großen Verkehrsbehinderungen, so dass nun alle Bauabschnitte nacheinander ausgeführt werden.
  • Unvollständige Pläne des historischen Bestands der Kanalisation und der weiteren Versorgungsleitungen erfordern erhöhten Planungs- und Bauaufwand.
  • Die Dokumentation archäologischer Befunde erfordert höheren Zeitaufwand. Im Altortbereich sind Befunde zur Ortsgeschichte zu erwarten, die beim Kanalbau unwiederbringlich zerstört werden.
  • Der Zeitbedarf für Auf- und Abbau der Neunhofer Kirchweih war zu knapp kalkuliert. Das hatte Auswirkungen auf die Räumung und den Wiedereinrichtung der Baustelle.

Aktuelles zu den Baumaßnahmen (Stand 31.10.2024)

Die Baustelleneinrichtungsfläche am Kirchweihplatz wurde nach der Neunhofer Kirchweih am 16.09.2024 wieder bestückt und kurz darauf die Kanalbauarbeiten wiederaufgenommen. Eine weitere Fläche für die Baustelleneinrichtung liegt nun an der Ecke Erlanger Straße und Johann-Sperl-Straße.

Für den Andreas-Reichel-Platz wird derzeit die endgültige Oberflächenwiederherstellung geklärt.

Bei der Dorfstraße 14 wurde bei den archäologischen Sondierungen ein Brunnen entdeckt, der bis zur Tiefenlage des neuen Abwasserkanals (5 Meter) freigelegt wird. Hierzu ist ein Spundwandverbau nötig.

Nach aktuellem Stand erreichen die Kanalbauarbeiten bis Weihnachten 2024 die Untere Dorfstraße 18. Die Baugrube wird mit Schotter verfüllt, der Anliegerverkehr in der Unteren Dorfstraße ist dann möglich. Die Kanalbauarbeiten werden am 13. Januar 2025 wieder aufgenommen (wenn die Witterungsverhältnisse nicht dagegen sprechen).

Kirchweih in Neunhof - Verkehrsführung

Die Kirchweih in Neunhof beginnt am Freitag, 6.9.2024 und endet am Montag, 9.9.2024.

Für den Aufbau und Abbau seitens der Schausteller wird die Firma Gollwitzer die Bauarbeiten vom 26.08.24 bis 13.09.24 unterbrechen und die Baustelle räumen. Die Räumung ist bis zum Donnerstag, 22.08.24 abgeschlossen.

Die momentan eingerichtete Umleitung über die Straßen "Am Kriegerdenkmal" und "An der Wind" mit den Ersatzhaltestellen "Obere Dorfstraße" und "An der Wind" wird beibehalten („Kirchweihumleitung“).

Geänderte Verkehrsführung - neuer Termin

Weil unvorhergesehene Zusatzarbeiten bei der Umlegung von Gas- und Wasserleitungen (als Vorbereitung für den Kanalbau) aufgetreten sind, erfolgt die Änderung der Verkehrsführung nun am 23. Mai 2024. Die unten genannten Hinweise bleiben unverändert gültig.

Geänderte Verkehrsführung - es dauert noch ein bisschen

Die für den 29. April vorgesehene Änderung der Verkehrsführung erfolgt nun ab dem 10. Mai (je nach Baufortschritt, ggf. auch ab Montag, 13. Mai). Die unten genannten Hinweise bleiben unverändert gültig.

Geänderte Verkehrsführung ab 29. April

Voraussichtlich ab dem Montag, 29.04.2024 wird in Neunhof eine neue Verkehrsführung eingerichtet:

  • Die Kreuzung Neunhofer Hauptstraße / Untere Dorfstraße wird wieder für den Verkehr freigeben.
  • Die Kanalbauarbeiten werden dann in der Unteren Dorfstraße in östlicher Richtung (zur Oberen Dorfstraße hin) in 40 Meter langen Abschnitten fortgeführt. Die Durchfahrt durch die Untere Dorfstraße ist damit ab dem 29. April nicht mehr möglich.
  • Die Anwesen in der Unteren Dorfstraße können, mit Ausnahme der Anwesen im abgesperrten Bereich der Baugrube, mit Einschränkungen weiterhin angefahren werden.

Archäologische Funde in Neunhof

Ein Teil Neunhofs und damit auch der erste Bauabschnitt der Kanalsanierung liegt in der archäologischen Verdachtsfläche des Altorts Neunhof (Erstnennung im Jahr 1246).
So war zu erwarten, dass bei den Erdarbeiten auf Funde des Hoch- und Spätmittelalters, der frühen Neuzeit, aber auch auf Reste von Altwegesystemen angetroffen werden. Deshalb sind die Kanalbauarbeiten archäologisch zu begleiten.

Bereits zu Beginn der Kanalbauarbeiten wurde an der Kreuzung der Unteren Dorfstraße und Neunhofer Hauptstraße ein historischer Brunnen entdeckt. Im weiteren Verlauf der Arbeiten wurde eine historische Straßenbefestigung aus Holzbohlen vorgefunden. Unter dieser Befestigung ließen sich ältere Fahrspuren im Boden feststellen. Es ist zu erwarten, dass sich dieses Altwegesystem über die Untere und Obere Dorfstraße erstreckt. Das Freilegen und Dokumentieren der Funde führt momentan zu Verzögerungen der Kanalbauarbeiten.

Die Arbeiten sollen dahingehend beschleunigt werden, dass die archäologischen Arbeiten vorauseilend erfolgen und die Kanalbaufirma dann ungehinderter arbeiten kann.

23.02.2024

Umleitung der Buslinie 31 in Neunhof ab 29. Januar 2024

Die Busse der Linie 31 werden über die Straße „An der Wind“ umgeleitet. Die Haltestelle „Neunhof“ wird deshalb während der Bauzeit nicht bedient. Die Ersatzhaltestelle befindet sich an der Einmündung des Binzenwegs in die Straße „An der Wind“ – an der selben Stelle wie bei der jährlichen Kirchweih.

Informationen finden Sie auf den Seiten des VGN (siehe Link unten)

Beginn der Bauarbeiten

Die Arbeiten am Bauabschnitt 1 beginnen ab dem 29. Januar mit der Einrichtung der Baustelle und mit vorbereitenden Arbeiten. Am 5. Februar geht es dann richtig los.

Bauarbeiten für die Suchschlitze haben begonnen

Am 28. November haben die Arbeiten an den Suchschlitzen im Baustellenbereich begonnen. Mit den Suchschlitzen werden unter anderem die exakte Lage von Versorgungsleitungen und die Beschaffenheit des Baugrunds erkundet. Der weitere Fortgang der Bauarbeiten ist stark witterungsabhängig. Wir werden Sie hier auf dieser Seite über die weitere Entwicklung informieren.

Ein Hinweis für private Brunnen

Im Zuge der Kanalbauarbeiten wird das Grundwasser teilweise abgesenkt. Wir bitten die Eigentümer privater Brunnen, sich bei uns zu melden, da hier eventuell Beweissicherungsmaßnahmen an den Brunnen erforderlich werden können.

Kontakt siehe unten ("Kurzinformation zur Baumaßnahme")

Präsentation zur Baumaßnahme

Diese Präsentation wurde an der Infoveranstaltung am 31. März 2023 gezeigt.
Bitte beachten Sie, dass sich die Bauzeiten geändert haben.
